اجرای آبیاری بارانی به روایت تصویر - قسمت دوم

با سلام

(یک تذکر جدی که بایستی حالا مطرح شود این است که این روش و رهنمود های اجرا برای پروژه های بزرگ قابل اجرا و استناد است و شامل پروژه های کوچک نمیشود.)

پس از آنکه خط اصلی طرح حفاری شد ، میتوانید لوله گذاری این خط را آغاز نمایید.

ابتدا بایستی لوله به محل پروژه حمل و سپس جوش کاری شود. توجه داشته باشید که لوله pe63 تا سایز ۱۲۵ به صورت کلاف و از ۱۶۰ به بالا به صورت شاخه ۱۲ متری و توسط تریلر حمل میگردد.

تصویر اجرای آبیاری بارانی



 این لوله ها  سایز ۲۵۰ و ۱۰ اتمسفر هستند.معمولا ً چند شاخه در یک محل تخلیه شده و تریلر حرکت میکند سپس چند شاحه دیگر را به تناسب مسافت در محلی بالاتر تخلیه مینمایند.

اجرای آبیاری تحت فشار

 پس از تخلیه حتماً لوله ها را باخواندن روی آنها با فاکتور مطابقت دهید .

بعد از تخلیه ،  لوله ها توسط تراکتور به خط می شوند .

یدک کشیدن لوله

برای کشیده شدن یک شاخه لوله توسط تراکتور نیاز نیست که که لوله سوراخ شود بلکه با استفاده از طناب و حلقه کردن آن به دور لوله میتوان لوله را یدک کشید.

 قبل از شروع جوشکاری خط به شکل زیر در می آید.

و بر اثر کشیده شدن روی زمین مقداری خاک درون لوله جمع می شود که باید قبل از جوشکاری تخلیه گردد. همچنین لوله نباید خیلی به کانال نزدیک باشد چراکه همواره احتمال ریزش کانال وجود دارد.



در قسمت های بعدی ادامه پروژه را خواهیم دید.

پایان قسمت دوم

مطالب مرتبط :

اجرای آبباری بارانی به روایت تصویر - قسمت اول

اجرای آبباری بارانی به روایت تصویر - قسمت سوم

موفق باشید.

اجرای آبیاری بارانی به روایت تصویر - قسمت اول

با سلام.

از آنجا که یکی از بهترین راه های انتقال مطلب ، انتقال بصری است در این پست مراحل اجرای یکی از بزرگترین پروژه های آبیاری بارانی غرب کشور را به روایت تصویر می بینید.

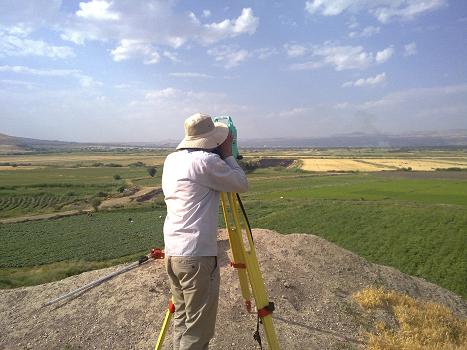

گام اول جهت انجام مطالعات پروژه نقشه برداری است . بدین صورت که یک دوربین در یک یا چند ایستگاه قرار گرفته و افرادی با یک شاخص به نام ژالن دور تا دور زمین می گردند تا نقشه کل زمین برداشت شود.

نقشه برداری



سعی کنید جای ایستگاه ها و حداقل دو نقطه را برای مراحل بعدی حفظ نمایید.

نقشه برداری



پس از اتمام نقشه برداری و مطالعات طرح ،نوبت به اجرای آن مطابق نقشه طراحی شده در طرح می شود.

توجه کنید که حتما نقشه را بایستی با دوربین پیاده کنید. با دوربین جای دقیق خطوط و ... روی زمین پیاده می شود.

پیاده سازی نقشه



همچنین مسیر های لوله ها که بایستی حفاری شوند توسط گچ یا پودر سنگ خط ریزی می شوند.دقت کنید که خطوط گچ ریزی شده حتماً مستقیم باشند.

 گچ ریزی



و شروع به حفاری

 شروع به حفاری



مسیرهای حفاری به سه نوع تقسیم میگردند : خطوط اصلی ، خطوط نیمه اصلی و لترال ها

حفاری



عمق حفاری برای خطوط اصلی و نیمه فرعی بسته به سایز لوله از ۱۰۰ تا ۲۰۰ سانتی متر متغیر است.

عمق حفاری لترال ها در این پروژه ۹۰ سانتی متر بود که برای احتیاط  ۱۰۰ سانتی متر حفاری می شد که در صورتی که به هر دلیلی ( منجمله تاخیر در کار ) کانالها ریزش کردند هنوز عمق مورد نظر حفظ شده باشد.تصویر زیر یکی از لترال های حفاری شده را نشان می دهد.

لترال حفاری شده



چنانچه پروژه بزرگ باشد بایستی از ۲ دستگاه یا بیشتر بیل مکانیکی استفاده کرد ؛ توجه داشته باشید که کیفیت حفاری بیل بکهو بیشتر از بیل زنجیری است اما سرعت بیل زنجیری ۳ برابر بیل بکهو است.

همچنین حفاری با بیل زنجیری مقرون به صرفه تر است.

 بیل بکهو

یک بیل زنجیری میتواند در صورت کار عادی ( ۸ ساعت در روز ) بیش از ۸۰۰ متر حفاری کند .این مقدار برای بیل بکهو ۲۵۰ متر است.



 پایان قسمت اول



جهت سنگین نشدن پست مراحل اجرای این پروژه را در چند پست نشان خواهیم داد.

مطالب مرتبط :

اجرای آبیاری بارانی به روایت تصویر - قسمت دوم

اجرای آبیاری بارانی به روایت تصویر - قسمت سوم

موفق باشید.
